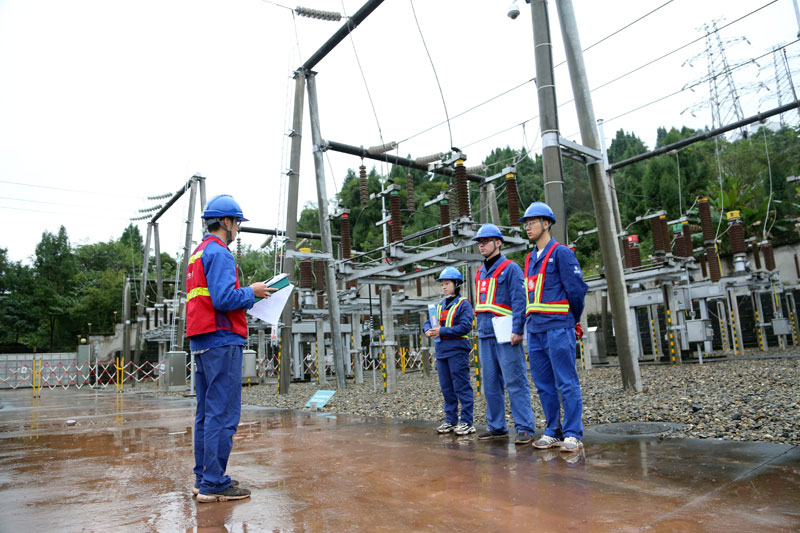

四川新闻网消息(程杰 王红鑫)“高处作业注意防滑,安全防护措施务必落实到位……”10月28日上午9点,资阳市安岳县110千伏岳阳变电站内,国网资阳供电公司运维检修部电气试验班班长邓长生组织队员准时召开班前会,安排一天的工作任务,交代注意事项。
![]() |
| 召开班前会 |
灰蒙蒙的天空倒扣着丝丝寒意。经过一夜秋雨洗礼,站内设备添上一层冰凉的“水衣”。进站不远处,黄色的安全围栏将作业区域隔离。绿色的警示牌立在围栏一侧,“事故出于麻痹 安全来于警惕”的字眼格外醒目。
为确保已连续运行9年的岳阳变电站在今年电网迎峰度冬中顺利“值岗”,运检人员结合变电站实际情况,为其量身定制了为期4天的“体检套餐”。“电气设备运行一段时间后,都要进行预检,防患未然,不然引起线路跳闸断电,后果不堪设想!”作为此次检修的总负责人,邓长生早早地便将任务进行了划分,确保检查细致到位,不留死角。
![]() |
| 检查保护屏二次回路 |

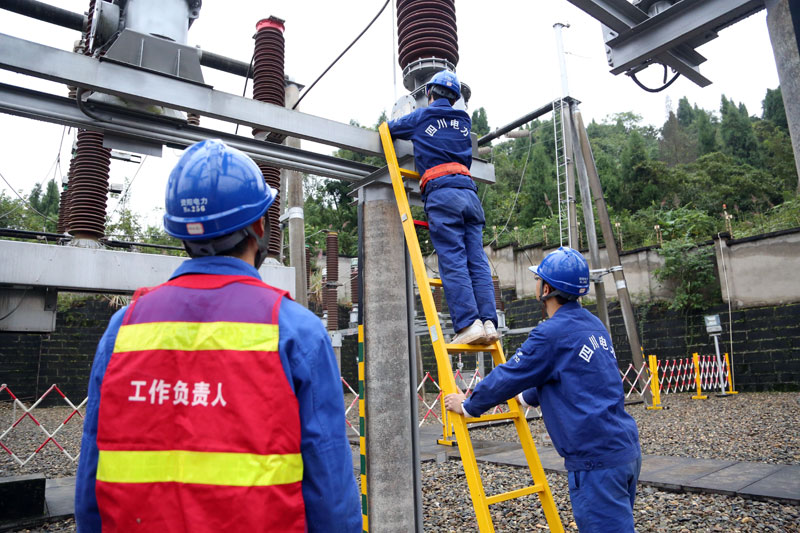

“首先检测C相电流互感器!”9点30分,电气试验班班员陈佳豪在与队友简单沟通一番后,带上工具迅速登上木梯。随后,动作麻利地挥舞起手中的扳手,拆除端子盒……“升压!”10分钟后,待一切准备就绪,地面操作员石伟宏开始操控方形箱体检测仪器上的按钮,认真观察表盘上的数据变化,并及时记录试验结果。
此时,在变电站的另一角,一次作业班的两名员工已经登上#1主变的箱体上方,充当起了“粉刷匠”。受雨水影响,设备表面潮湿,不易上漆,二人索性带上干燥的毛巾,擦拭一块刷一块。“今天上午必须处理完,下午做另一边!”每挪动一处,队员张玉军都小心拴好安全带,动作娴熟。“对母排进行补漆,一是加深颜色,让三个相色更容易区分,二是保护母线抗氧化。”在他看来,每一项任务都意义重大,马虎不得。
![]() |
| 检测电流互感器 |
在主控室继电保护间,三名二次作业人员相互配合,按照要求,有条不紊地对开关保护屏等设备进行例行试验,通过继电保护测试仪精准地记录每一项数据。
清扫表面污垢、开展防腐处理、检测绝缘情况、进行例行测试……面对开关、刀闸、互感器、避雷器、测控屏等各种熟悉的设备设施,三个工作小组各施其职,预试预检紧锣密鼓。
“整个秋检工作从10月份开始,点多面广,必须严格按照计划完成每天进度。”邓长生表示,此次秋检共安排了停电检修57项,涉及15座110千伏及以上变电站和220千伏资海、资凉等6条重要线路,预计将对92个间隔相关设备开展例行检修、设备维护,并处理65条已知缺陷。
