四川新闻网消息 “准备出发!”4月13日一大早,国网资阳市雁江供电公司由8辆应急抢修车、32名技术骨干组成的应急抢修队火速集结。10分钟后,醒目的黄色皮卡在驶往安岳县的高速路上一字排开。

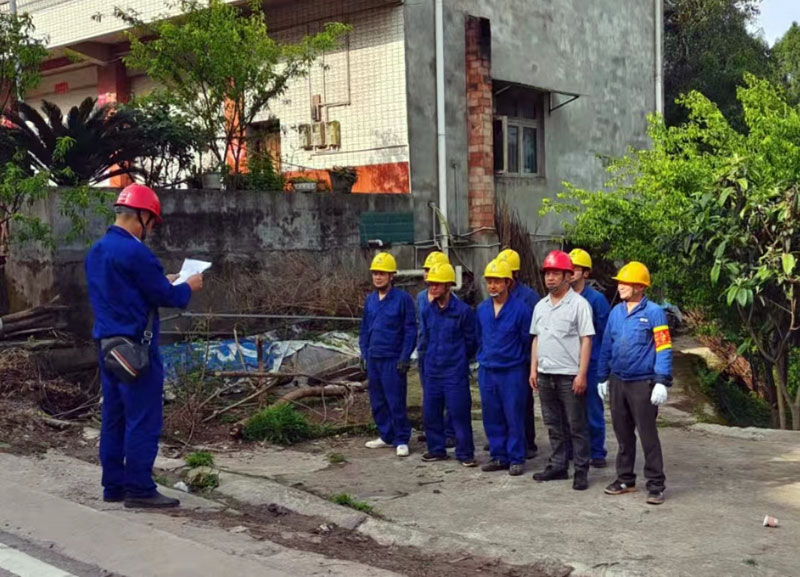

召开班组会议

受4月11日晚极端恶劣天气影响,资阳境内多条10千伏线路跳闸停运,其中安岳片区因遭受罕见飓风突袭,电网受损较为严重。面对突如其来的灾情,自4月11日晚以来,雁江供电公司迅速组织应急队伍奋力抢修,经过1天的紧张作业,顺利恢复辖区正常电力供应。为助力安岳电网全面复电,雁江供电公司在资阳公司的统一部署下,再次组建临时突击队,赶赴受灾一线,展开最后的驰援攻坚任务。

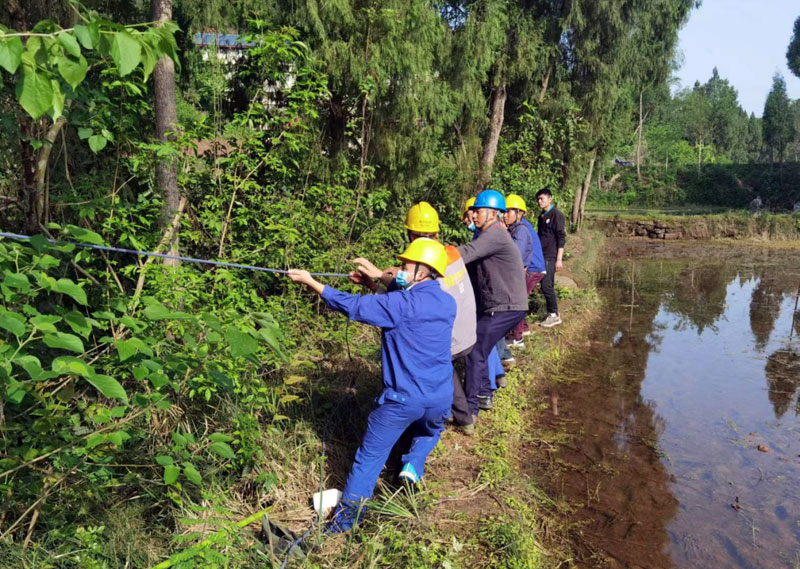

抢修现场

当日上午,抢修队准时抵达安岳供电公司兴隆供电所。在摸清了具体状况后,抢修队员们与供电所员工制定了联合“作战”方案,决定兵分四路,分片区“各个击破”。

此次抢修涉及兴隆镇境内6条10千伏线路支线,138个台区,15个行政村,8300余住户。配电室开关烧毁、电杆断裂倾斜、树木倒塌压断电力线路……面对片片“狼藉”,队员们分工协作、有条不紊。雨后阳光炙热,蓝色的背影穿梭在绿野山林,出现在高高的水泥杆头。抢修复电紧锣密鼓。

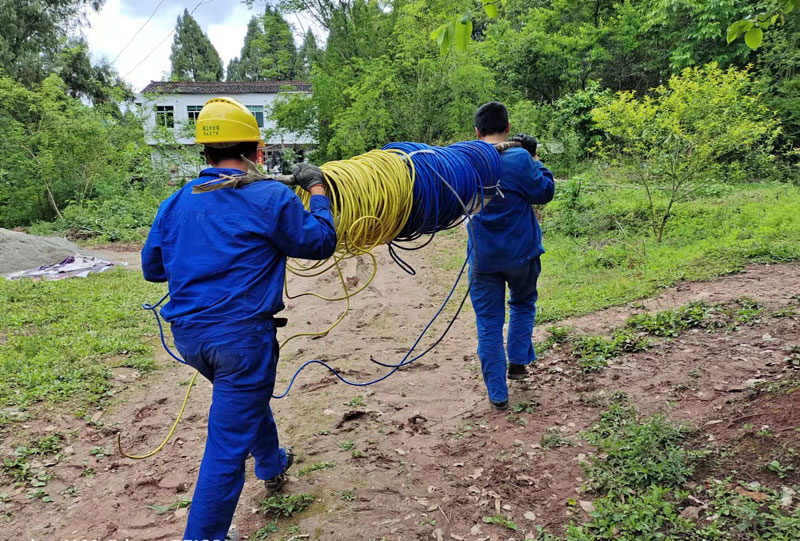

运送材料

“14时50分,10千伏板磨线驾马支线恢复供电”“16时02分,四伙村3社1号台区故障处理完毕,全台区正常供电”“17时30分,永定村2社1号台区恢复正常运行……”伴随着时间一分一秒过去,施工队的微信群里“战绩”频传。

19时30分,参与此次攻坚的4个工作小组按照预期计划,全部圆满完成任务。夜幕降临时,在人们的翘首期盼中,兴隆片区恢复了往日的灯火。(供稿:雁江供电公司 程杰)
