四川新闻网消息 7月11日13时,由于负荷过重,乐至县仙城线外西街1号开关跳闸。3分钟后,正在附近特巡的乐至供电公司配网班袁志品与倪明赶到现场,安抚居民,排查原因,向运维部汇报情况。20分钟后,运维部相关人员抵达该线路,几次合闸尝试都失败后,重新制定了抢修计划。

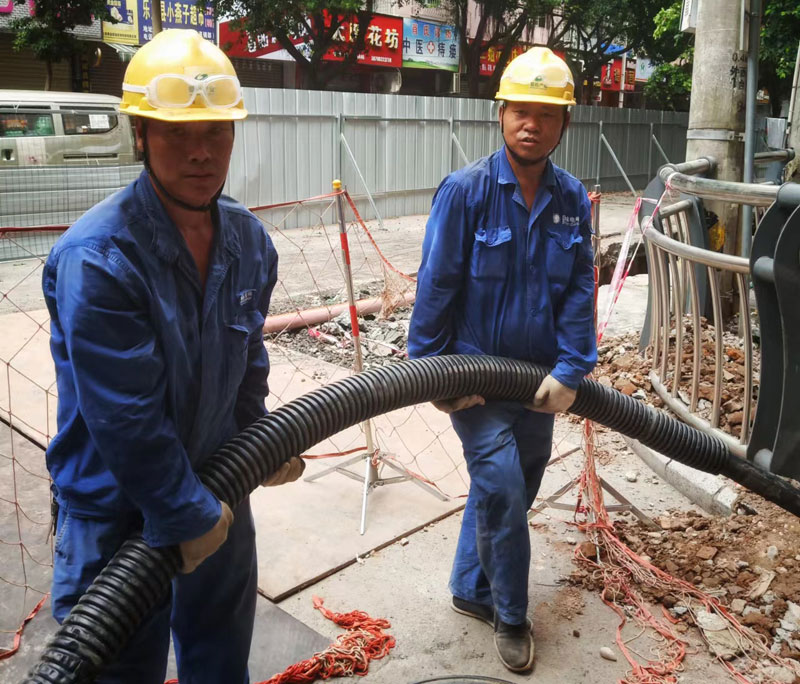

抢修现场

为快速让居民复电,乐至供电公司运维部采取将该线路200千伏安负荷转供到距离该地最近的景苑台区变压器上。该变压器容量为630千伏安,负载率仅百分之16,转接后将保障该线路上300户居民夏日后续高负荷用电,且施工过程给附近用户所带来用电影响较小。

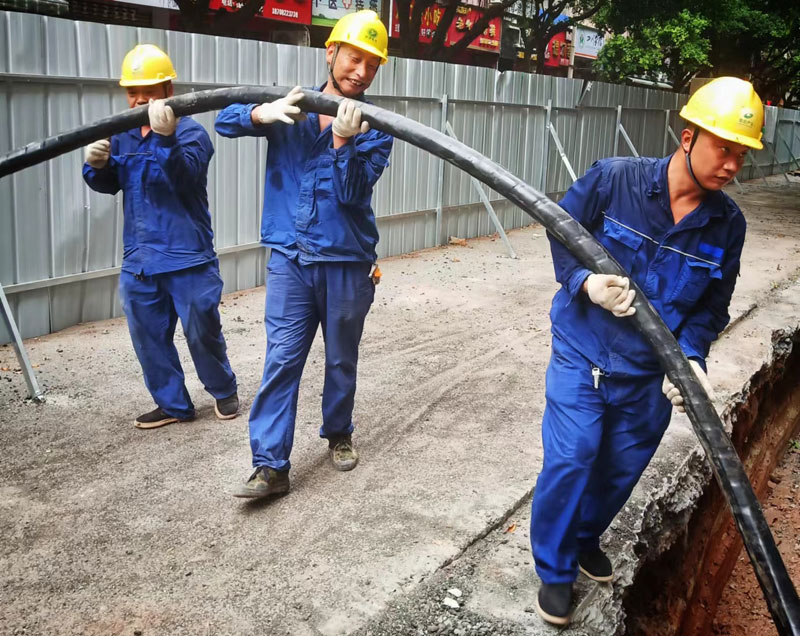

抢修现场

15时30分,得益于乐至供电公司充足的物资储备与前期大量的应急演练,吊车很快将100余米电缆运送到现场。同时,13名施工人员也完成集结,开始施工作业。乐至县当日下午气温高达32度,考虑到天气炎热,居民用电迫切,本次作业采取“白+黑”不间断的方式。

“头都晒昏了,全身湿透了,高空作业直晒温度肯定不止30多度。”抢修人员何海华说。“作为检修工,停电也是我们不愿看到的。但夏天有的时候实在是负荷太大,就会出问题”。几位抢修人员已经麻利的完成了电缆展放工作,但露在外面的手背上全是蚊子叮咬的包块。

“早8点到晚8点,晚8点到早8点。”现场抢修工人龚超表示,夏季任务重,12小时轮班基本是“连轴转”。“没什么休息时间”“很多居民都是老人小孩,我们拼了命也要让他们早一分钟吹上电扇、空调”何海华说。目前抢修人员已连续工作21小时,抢修工作仍在持续进行中。

据了解,为保障今夏供电,乐至供电公司提前做好了人员、物资、车辆等准备。高温负荷期间,该公司持续强化夜间配电设备巡视,通过红外测温等手段持续关注设备运行工况,严格执行24小时值班制度,确保各类故障发生后将第一时间投入抢修;在夏季用电高峰期,密切跟踪电力供需形势变化,按照确保电网安全稳定、确保民生和重点等工作原则,全力确保电网安全运行和电力可靠供应;同时,通过媒体形式呼吁了广大居民,在夏季用电高峰时段节约用电。(供稿:乐至供电公司 张宇豪 宋道运)
