资阳孙家坝220千伏变电站换“心”增容 今夏居民用电将提档升级

2023-03-24 19:14 来源:四川新闻网
编辑:陈荞

四川新闻网-首屏新闻资阳3月24日讯(记者 杨颜铭 摄影报道)3月24日,在资阳市雁江区孙家坝220千伏变电站内,国网资阳供电公司工作人员正在进行主变增容工作,提前谋划“充电”蓄能,保障夏季高峰民生用电稳定运行。

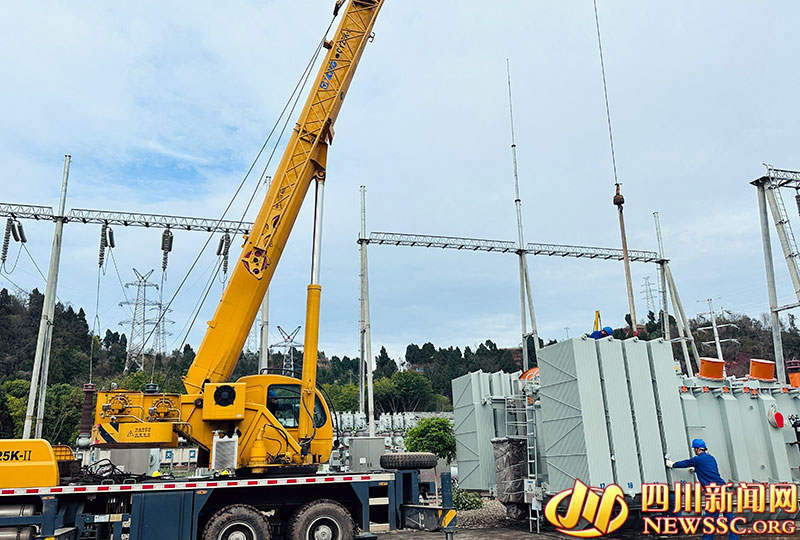

起吊主变散热器

孙家坝220千伏变电站共有1号和2号两个主变,承担着资阳主城区、工业开发区以及万达专线的全部供电任务,是资阳电网重要枢纽变电站之一,投运20多年来,已为当地社会经济发展提供了强劲的电力支撑。

有序施工

在2022年迎峰度夏期间,资阳城区用电负荷居高不下,辖区内供电设备长期处于重载状态,电网运行压力较大。为确保今年夏季用电安全,电网设备稳定运行,主变增容刻不容缓。为此,资阳供电公司提前谋划,制定了孙家坝220千伏变电站2号主变增容改造方案,合理利用有限资源,保障夏季供电可靠性。

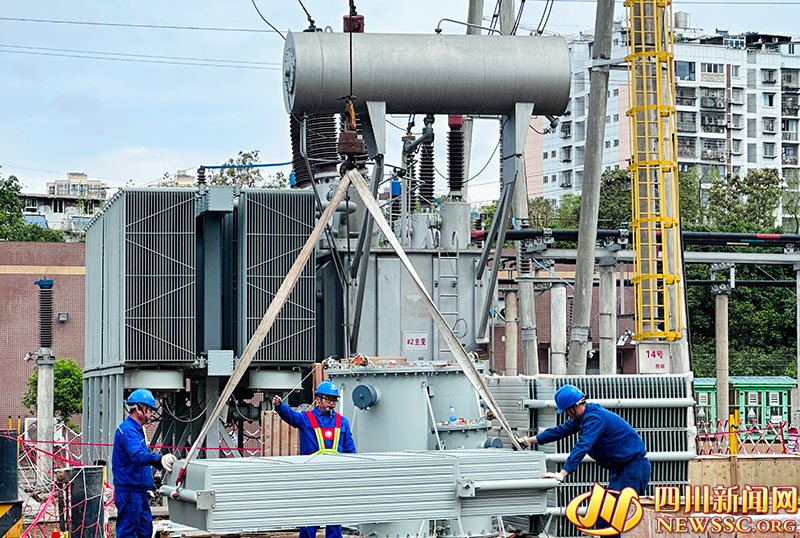

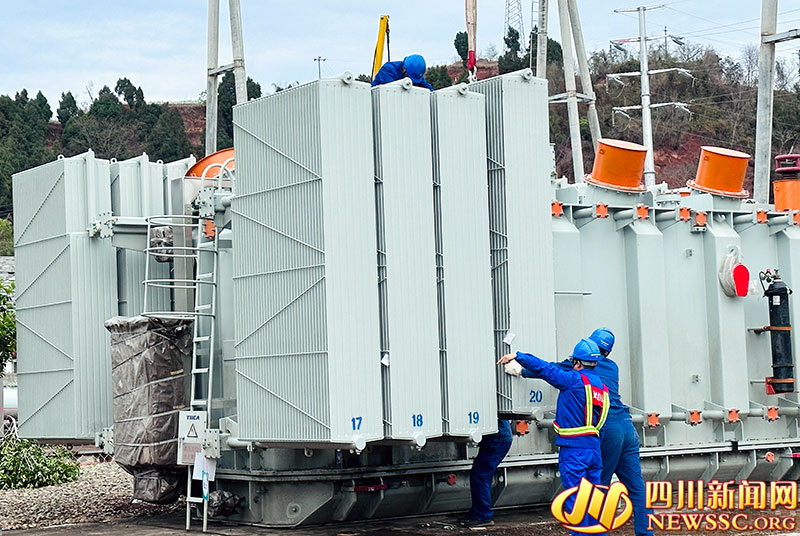

安装主变散热器

“抬臂,往左边转一点,下绳……”记者看到,施工现场,在吊车指挥员的严谨指挥下,电力师傅们安装主变散热器的工作有条不紊地进行。

当天上午8时许,作业人员到达现场,提前做好现场各项安全措施安置等准备工作。随着工作负责人一声令下,作业人员各司其职,一组人员负责组装散热器,安装工人同步进行辅助工作,仔细检查每一道螺栓是否拧紧、每一个接线是否牢固;另一边,随着吊车就位,指挥员口哨声响,一组组散热器被平稳起吊,大家默契配合,上下左右立体交叉作业互不影响,现场一派如火如荼的忙碌景象。

据资阳供电公司高压分公司变电运检室主管刘登介绍,为顺利完成2号主变增容改造工作,公司周密部署,提前组织人员开展现场勘查、做好物资准备,科学组建施工队伍,多管齐下布置安全管控措施,从源头严把工程质量及安全关,严格按照施工方案、管理标准做好每一项工作。

“3月初就开始进行基础开挖、物资材料准备,3月22日开始主变的附件安装,4月初开展旧主变拆除,新主变定位工作,计划到4月10日增容改造完成。”刘登告诉记者,此次施工采取对变压器附件组装试验合格之后进行整体就位的方式,这样能减少停电时间,降低对电网的影响,不影响居民正常用电。

记者了解到,此次孙家坝220千伏变电站2号主变增容升级改造后,容量将由12万千伏安增加到18万千伏安,有效解决变电站主变重载问题,满足当前城区用电负荷增长的需求。据透露,今年,资阳还将更换7台主变,进一步提升变电站整体安全性能,有效提升迎峰度夏期间电网运行安全稳定系数,为保电安全可靠打下坚实基础。
