四川新闻网-首屏新闻资阳5月10日讯(记者 杨颜铭 摄影报道)5月10日,天气转晴,在资阳市雁江区雷音大桥项目附近,110千伏鸡城线(天城线)迁改工程现场一片火热。电力工人师傅们通力协作,有序进行导地线展放、紧线附件安装等工作。
![]() |

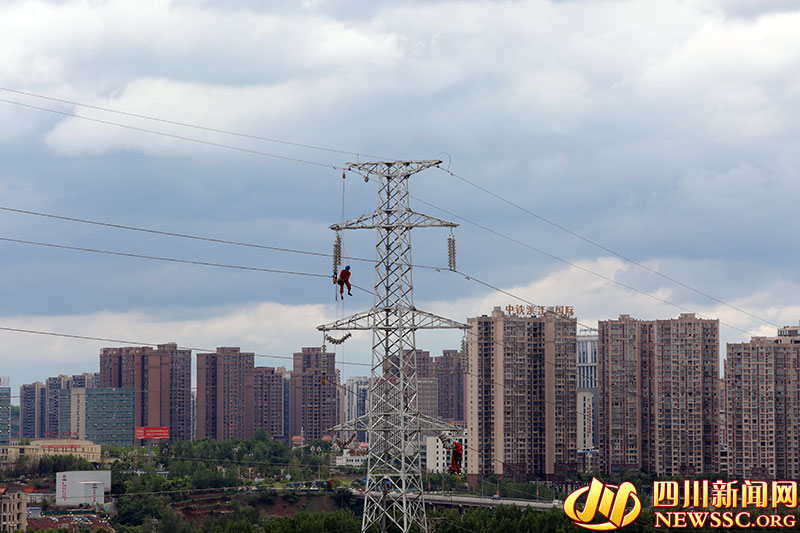

高空作业 |
为何要进行电力线路迁改?“雷音大桥正在加紧修建,原有铁塔线路占道影响工程施工,所以公司主动实施迁改工程,服务重点项目建设。”现场工作负责人、资阳资源电力有限公司电力建设分公司工程队队员朱立告诉记者。
![]() |

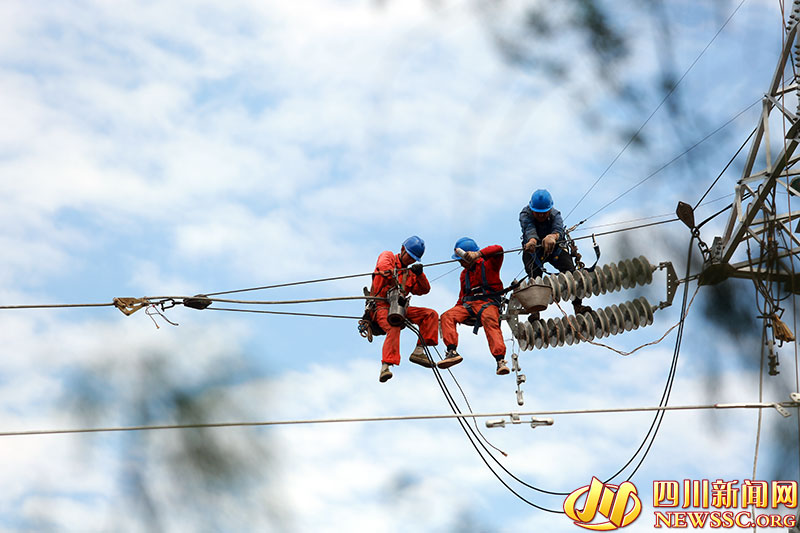

紧线施工 |
雷音大桥项目是省重点建设项目,于2021年11月正式开工,是资阳市第四座跨沱江大桥,项目建成后从主城区到资阳北站的车程将由30分钟缩短为10分钟,极大方便群众日常出行。对于改善资阳城区交通环境、构建外畅内联通勤圈、加快全面融入成渝双圈建设具有重要意义。
![]() |

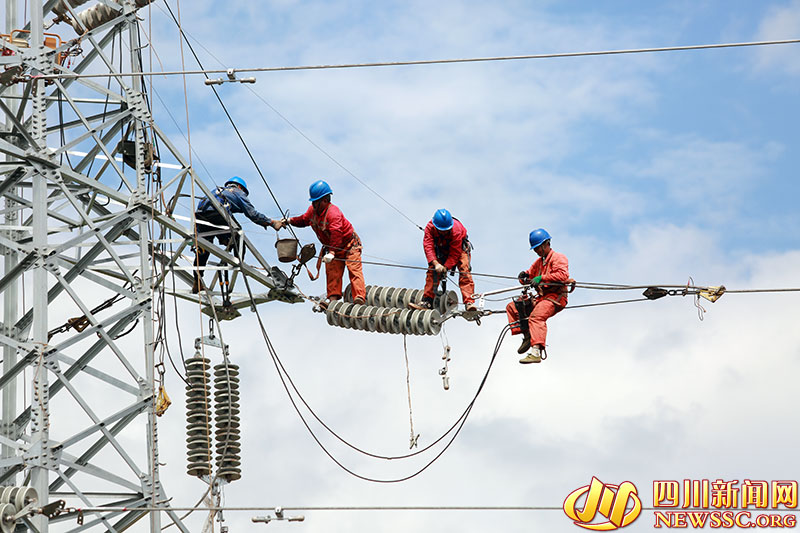

施工现场 |
朱立介绍,此次110千伏鸡城线(天城线)迁改工程将新建4基铁塔、1.5公里电力线路;并拆除1.46公里原有线路和5基铁塔。“前期已完成4基铁塔组立,5月8日开始展放导地线和附件安装。”
走进线路迁改工程施工现场,记者看到,地面上3名工人师傅正在用绞磨紧线,高空中4名工人正进行紧断线作业,默契配合,合力推进各项作业。“塔上的作业人员注意了,大家一定要安装好防坠装置,保证安全!”现场安全监护人也在不时提醒杆塔上作业人员施工安全注意事项。据了解,目前4基铁塔同时作业,共投入20多名工人,已完成导线展放工作,5月下旬,按照停电施工时间,将进行新线路与原线路的搭接,并拆除旧线路与铁塔,5月底全部完成线路迁改工程。
记者了解到,由于此处涉及的电力线路比较复杂,资阳供电公司主动作为,提前进行实地勘测、优化施工方案,积极衔接相关职能部门,沟通协调,制定了详细的迁改方案和计划,优化梳理线路通道走向,有力保障了线路迁改工程顺利推进。
一直以来,国网资阳供电公司始终践行“人民电业为人民”的服务宗旨,切实履行社会责任,充分发挥电力“先行官”作用,主动对接重点项目,加强配套电网建设、电力迁改,积极配合项目发展需要,助力重点项目“提速”,全力为资阳经济高质量发展“充电”赋能。
