资阳大堰110千伏线路建设“加速度” 为临空发展蓄势赋能

2023-12-19 22:24 来源:四川新闻网
编辑:陈荞

四川新闻网-首屏新闻资阳12月19日讯(记者 杨颜铭 摄影报道)12月19日,在资阳临江镇仁里村,大堰110千伏线路新建工程项目,施工现场热火朝天。远远朝铁塔望去,依稀可以看到几个小点,是高空作业人员正在进行检修施工。3个月来,电网建设者们坚守一线,铆足干劲抓进度,全力保障工程项目有序推进。

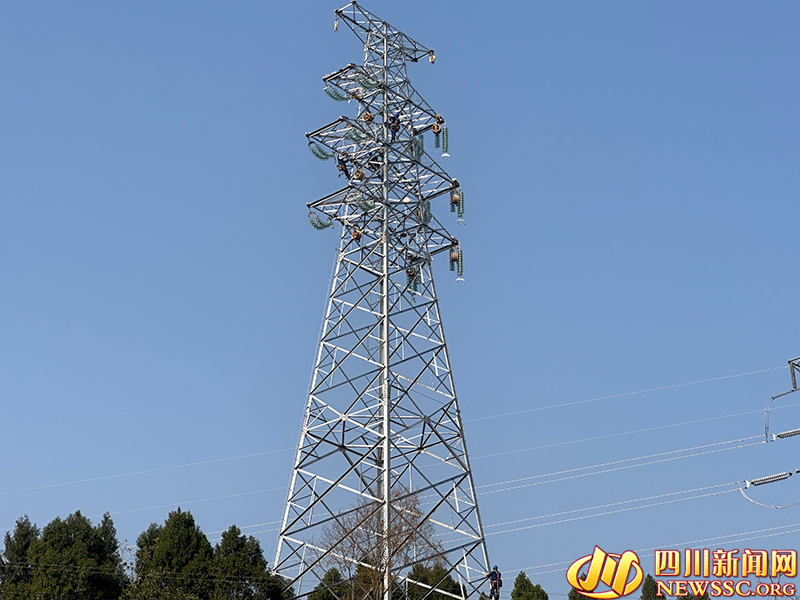

电力工人高空作业

资阳大堰110千伏线路新建工程是简阳到鸡石湾π入大堰变电站,项目新建铁塔12基,新建线路长度3.045公里,目前项目已近尾声,建成后将提高资阳临空经济区电网供电能力,增强该区域电网运行稳定性和供电可靠性。

走进建设现场,记者看到,电力师傅们穿好工作服、戴上安全帽、系好安全绳,做好所有准备工作后,开始往铁塔上攀爬。不一会儿,高空中4名工人开始干起了“针线活”,一个个忙碌而灵活的身影在铁塔上“舞动”,再次紧固螺栓、逐一检查零件,大家默契配合,合力推进各项作业,为下一步放线工作做好准备。“大家一定要安装好防坠装置,保证安全!”现场安全监护人也在不时提醒塔上作业人员施工安全注意事项。

“临近年末,安全压力大,更要紧绷安全生产弦。”资阳资源电力有限公司大堰110千伏线路新建工程项目负责人卢阳告诉记者,为了确保年底安全生产,现场施工更加严格执行各项安全措施。在每个作业点,每个班组都配备了2名安全监护人,对高空作业人员也是采用三重保护,“工人上下塔均采用攀爬自锁器,戴上防坠器、安全带以及后背保护绳,确保高空作业人员的人身安全。”

记者了解到,该项目从今年9月22日开工建设,预计12月26日完工,建设时间短、任务重,从基础开挖到铁塔组搭再到导线放线,需要组织大量施工力量。卢阳告诉记者,“每天基本投入20余名施工人员,现场安全管理人员10人,确保项目稳步推进,明天就开始放线作业,预计下周全面完工,线路正式投入使用。”
