四川新闻网-首屏新闻记者 杨颜铭
9月16日晚,川投集团资阳燃气电站新建工程项目传来好消息:该项目2号机组一次通过168小时试运行,标志着四川省“十四五”首个燃气电站实现全面投产,全省调峰电源再添“生力军”。
![]() |
川投集团资阳燃气电站新建工程项目2号机组一次通过168小时试运行 |
川投集团资阳燃气电站新建工程项目位于资阳市安岳县永顺镇,地处成渝地区双城经济圈中心,是四川在“十四五”期间首批核准、首个投运的燃气电站,备受各界关注。一期工程建设2台740MW燃气-蒸汽联合循环发电机组,采用目前世界上最先进的M701J型燃气轮机,联合循环效率高达63.7%。
![]() |

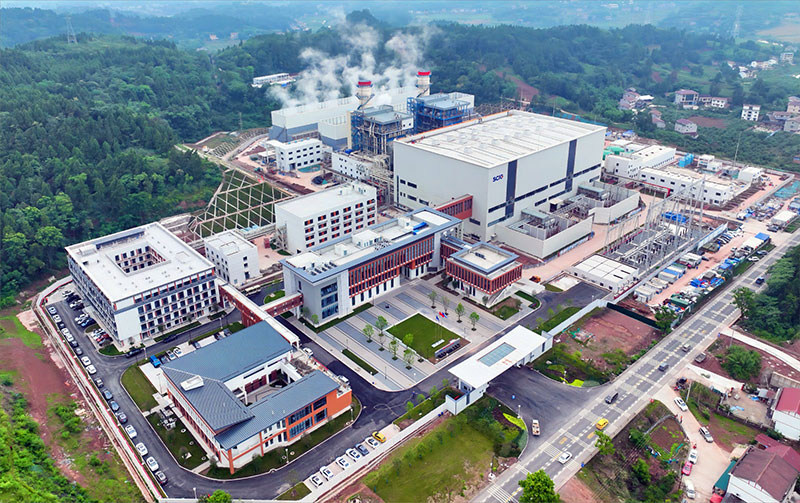

资阳燃气电站新建工程项目 |
两年前,2022年9月16日,该项目主厂房第一罐混凝土浇筑,在这两年内实现了“双机”投产,跑出了“核准到正式开工仅历时8个月”“正式开工到首台机组投产仅631天”“西南地区首台投产的H级燃气机组”“西南地区首个双投的H级燃气电站”的四川速度。
其中,1号、2号机组均实现了“厂用电受电、锅炉水压、汽机扣盖、化学清洗、燃机启动和锅炉冲管、燃机冲转定速、发电机并网、168小时试运”八个一次成功。1号机组首次并网到168小时试运结束仅21天,创造了H级燃机整套启动调试时间最短的全国纪录;2号机组首次并网到168小时试运结束仅18天,再次刷新了该纪录。
今年夏季,四川连续出现高温天气,省网负荷屡创新高。作为重要电源支撑点,资阳燃气电站1号机组自6月投产以来保持顶峰发电能力,在电力保供形势最严峻的8月实现了单次连运17天,2号机组并网后边调试边保供,有力支撑了迎峰度夏期间电力保供。
据悉,作为四川电网骨干调峰电源,川投集团资阳燃气电站新建工程项目投产后年发电量达35亿千瓦时,将进一步优化四川电源结构,极大提升电网可靠性和安全性,为四川乃至全国的电力安全稳定供应贡献力量。(图片来自川投集团)
