9月16日,川投集团资阳燃气电站新建工程项目2号机组一次通过168小时试运行。至此,“十四五”时期全省首个燃气发电项目全面投产运行。

川投集团资阳燃气电站新建工程项目于2022年7月正式动工建设,从正式开工到首台机组投产一共用了600多天,国网资阳供电公司保持与项目方密切沟通,及时解决问题和困难,为项目的顺利实施提供了有力保障。

“保供+让道” 护航项目加速推进

燃气电站,顾名思义,其原理是利用天然气作为燃料,实现能源转化为电能的过程。但在川投集团资阳燃气电站新建工程项目投产之前,项目建设施工用电从何而来?

项目建设伊始,国网资阳供电公司开辟“绿色通道”,迅速架设10千伏线路约4公里,接入川投集团厂区,并在迎峰度夏期间调配一台应急发电车送到施工现场,不间断提供服务,保障施工用电。

项目建设期间,因川投资阳燃气发电项目规划用地范围与国网安岳县供电公司辖区110千伏广龙线部分杆塔不满足安全距离。考虑燃气发电实际需求,该司经相关部门统一规划、审批通过后,立即对110千伏广龙线实施迁改“让道”工作,共涉及杆塔6基,计划新增10基。期间,该公司组织人员全程跟进,做好施工计划,倒排工期,于2022年9月底完成迁改任务。

“数字化+准军事” 保障项目安全并网

“为保证资阳燃气电站与四川电网顺利接通,需从安岳220千伏紫竹变电站扩建2回220千伏线路(普竹一二线全线)至燃气电站。”国网安岳县供电公司副总经理龚剑锋介绍道,2023年初开始,公司全程参与扩建工程的方案前期勘察、审定及过程管控,确保普州燃机送出线路建设进度。

为保障输电线路的安全与稳定,线路验收是项目投运前重要环节之一。该司通过“无人机+三维建模”对普竹一二线44基铁塔进行飞巡验收,不仅提高验收效率,保证线路安全投入运行,还为项目正式投运后的运行方式提供了科学的参考依据。

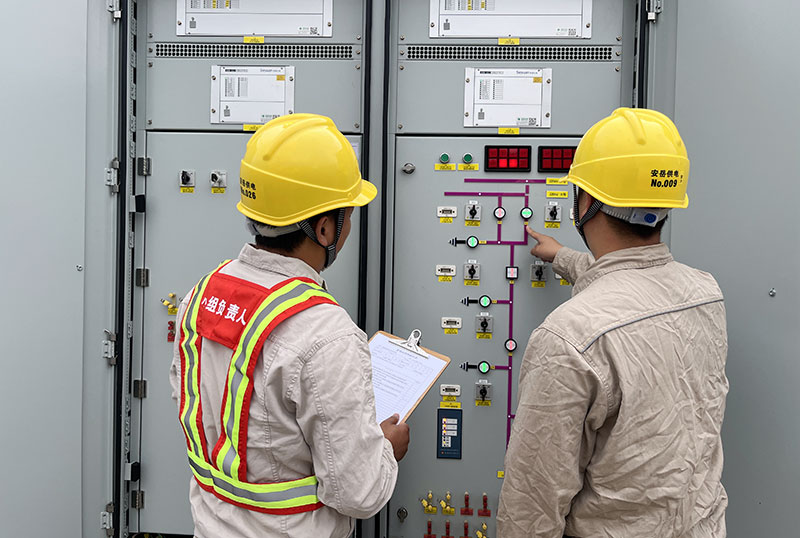

今年1月,燃气电站即将进入并网投运阶段。国网资阳供电公司详细制定启动投运方案、编制相关风险预控措施卡、大型倒闸操作组织措施书等,组织各级人员坚守220千伏紫竹变电站一天两夜36个小时,按照“准军事”运维标准,顺利完成“倒送电”操作任务,保证了燃气电站与电网主网顺利接通。

川投集团资阳燃气电站新建工程项目全面投产后,年发电能力将达到35亿千瓦时,不仅促进天然气资源就地转化,还进一步优化了全省电源结构。国网资阳供电公司将认真落实全省关于推进新能源体系建设的部署,进一步深化与川投集团的合作,全力做好服务保障工作,推进项目最大限度发挥效益,为全省电力供应做出应有贡献。(供稿/供图:资阳供电公司 郑大令)
